华能石岛湾核电2号机组主体工程启动

pepsi 新闻 12

华能石岛湾核电2号机组主体工程启动-第1张图片-芙蓉之城

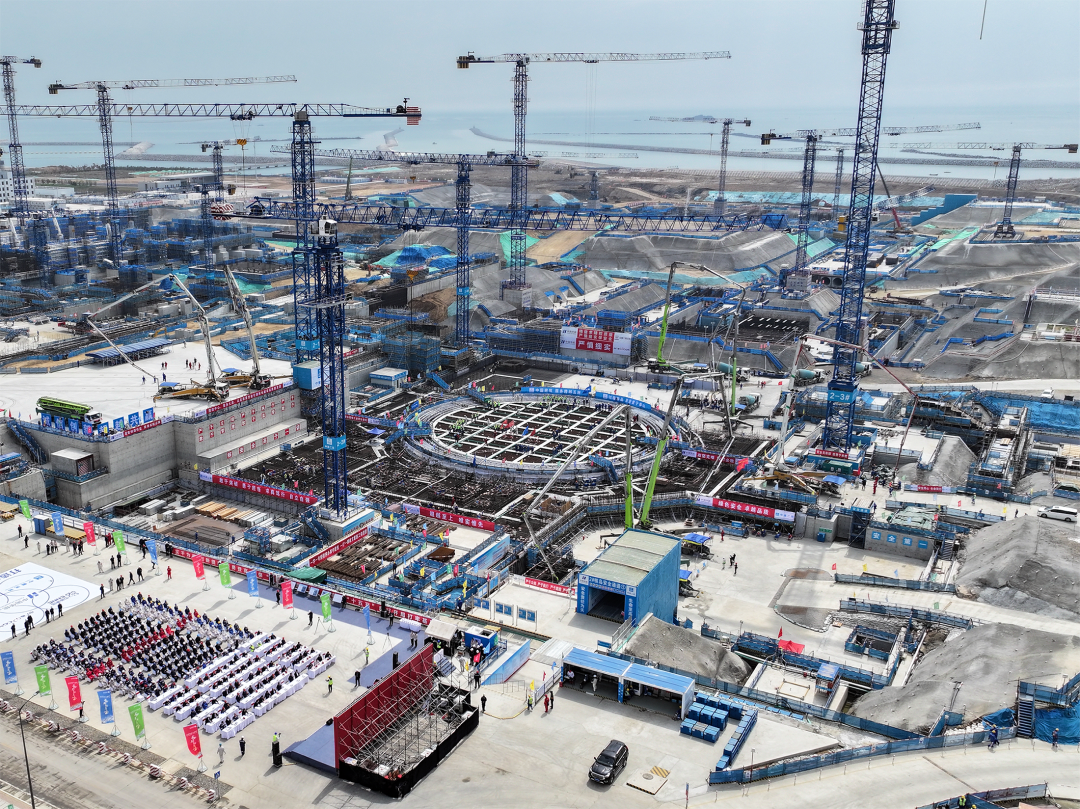

5 月 7 日,华能石岛湾核电扩建一期工程 2 号机组核岛完成第一罐混凝土浇筑,标志着该机组主体工程正式进入建设阶段。

该项目采用我国自主研发的第三代核电技术“华龙一号”,规划建设 4 台百万千瓦级压水堆核电机组,总装机容量超过 500 万千瓦。

截至 4 月底,2 号机组核岛土建施工图纸出版完成率达到 35.2%,所需预埋管道和贯穿件均已按期到货,满足现场施工需求,为后续连续施工打下坚实基础。

此前,相关项目部门持续推进设计、设备、施工及整体管理工作,助力 1 号机组于 2024 年 7 月 28 日实现主体工程开工。目前,1 号机组的设计出图与采购合同执行情况良好,设计与设备采购协同效率显著提升,数字化控制系统技术资料固化率和大宗材料清单准确性不断提高,核岛及其周边厂房、常规岛、联合泵房等建设工作有序推进并持续优化。

公开资料显示,石岛湾核电站位于山东威海,是全球首个成功实现第四代核电技术商业化运行的示范项目,也是我国“十二五”期间首个获批的核电项目。2023 年 12 月,该核电站高温气冷堆示范电站顺利完成 168 小时连续运行测试,正式进入商业运行阶段。
